Základní výhodou systému výstavby BCH – Build Clever House je založení objektu jak na klasických základových pasech a základové desce, tak i na systému mikropilot – pak má objekt vytvořenu samonosnou podlahu uloženou na potřebný počet mikropilot určený posouzením statika.

Podélné průvlaky  podlahy jsou provedeny vždy z dvojic profilů C250 jako spojité nosníky na celou délku objektu. Do nich jsou ze strany pomocí L konzolek přikotveny vlastní podlahové nosníky z profilů 2xC250 á 600 mm. V místech uskočení pilot u stávající budovy jsou stropnice zesíleny. Celá skladba podlahy je vyplněna minerální vlnou tl. 250 mm. Ze spodní strany (z exteriéru) je provedeno opláštění sendvičovým PUR či FSP panelem tl. 80 mm, z horní (z interiéru) pak je proveden záklop z OSB desek tl. 25 mm P+D, vrstva kročejové izolace 30 mm a vlastní suchá podlaha z podlahového prvku KNAUF F 146 (podsyp a 2x deska 10 mm lepená). Následuje podlahová krytina dle výběru investora. Do skladby lze zakomponovat elektrické podlahové vytápění.

Postup výstavby RD v systému BCH na mikropilotech

Předmontáž celků (1. - 5. den)

V montážní hale se připravují díly ocelové konstrukce, které jsou vyrobeny z tenkostěnných profilů Lindab. Tato fáze zahrnuje přesné řezání a tvarování dílů podle projektové dokumentace. Předmontované části jsou poté dopraveny na staveniště. Díky této přípravě se zkracuje doba montáže na místě.

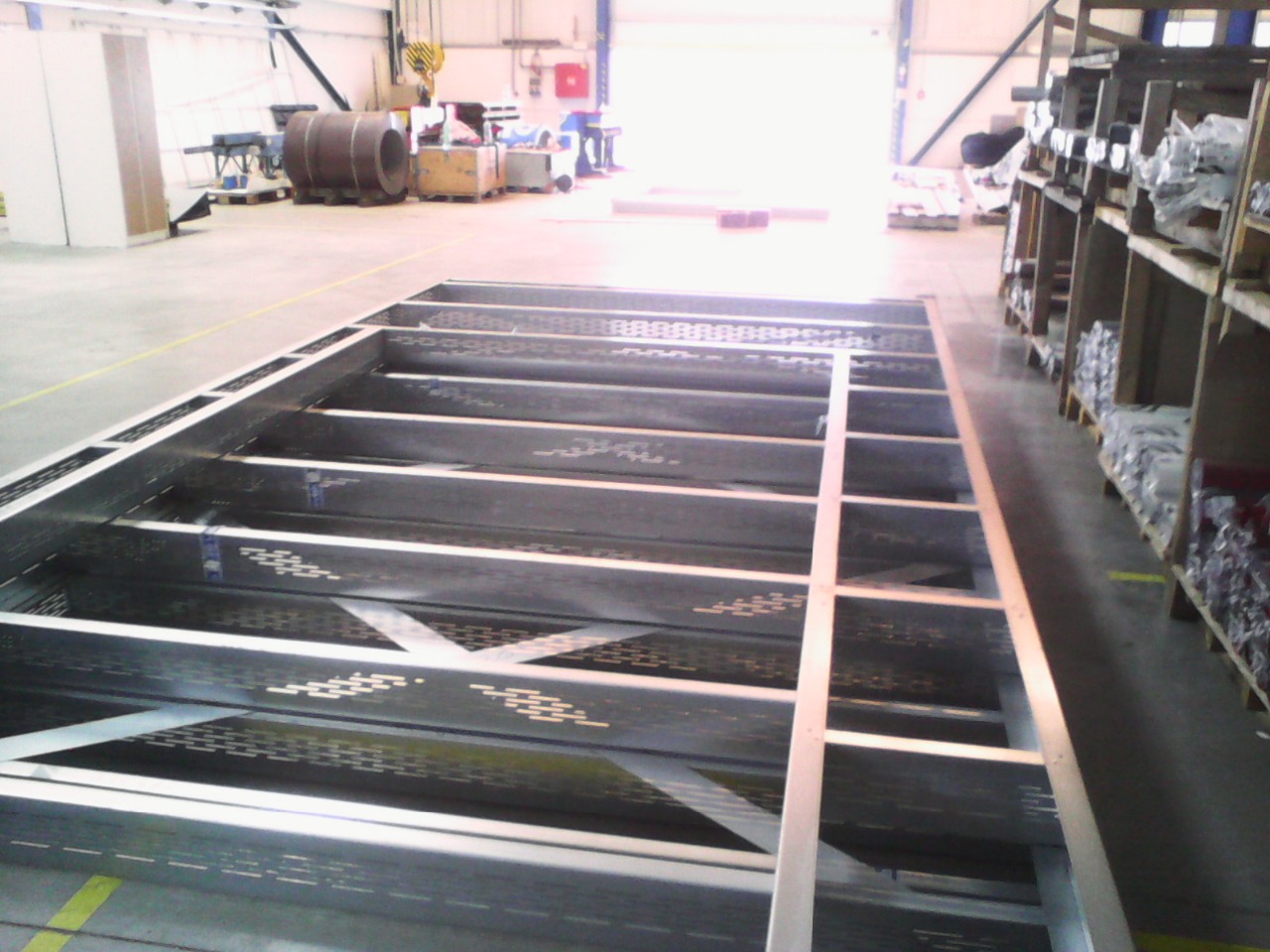

Díl ocelové konstrukce vyrobený z tenkostěnných profilů Lindab
Uložení mikropilot (1.–5. den)

Na staveništi probíhá vrtání a následná instalace mikropilot, které slouží jako základová konstrukce domu. Mikropiloty se umísťují podle plánu, což zajistí stabilní a rovnoměrné rozložení zátěže stavby. Tento způsob základu je méně náročný než klasické základové desky a umožňuje výstavbu i na svažitém nebo nestabilním terénu. Mikropiloty také snižují náklady na základy. Práce na uložení probíhají paralelně s předmontáží konstrukce.

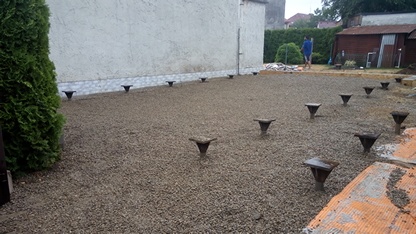

Instalace mikropilotů, které slouží jako základová konstrukce domu.
Konstrukce podlahy (6.–11. den)

Na již připravené mikropiloty se montuje nosná podlaha, která slouží jako základ pro další výstavbu. Konstrukce podlahy zahrnuje montáž nosníků a dalšího podkladu, který vytváří rovnou a pevnou plochu pro montáž stěn. Podlaha je navržena tak, aby splňovala veškeré technické a izolační požadavky. Tato fáze je klíčová pro zajištění správného rozložení zátěže stavby. Správná instalace podlahy je důležitá i z hlediska energetické účinnosti domu.

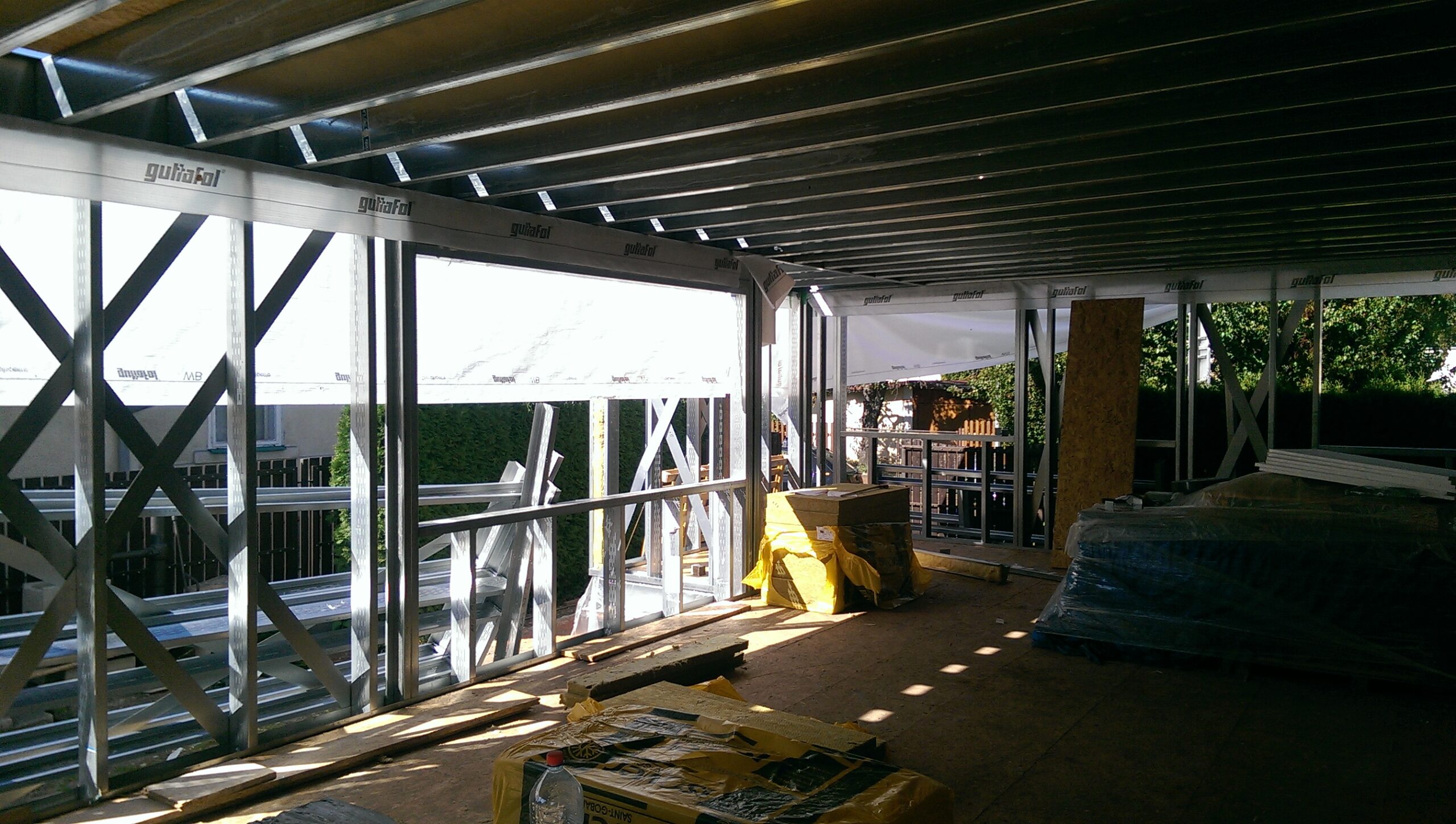

Na již připravené mikropiloty se montuje nosná podlaha
Nadzemní podlaží (14.–30. den)

Po dokončení podlahy se staví nadzemní podlaží z ocelových prvků. Ocelové profily Lindab tvoří základní konstrukci stěn a stropů, které jsou montovány podle přesného plánu. Tato fáze zahrnuje montáž nosných stěn, které budou později opláštěny. Konstrukce je samonosná, což umožňuje rychlý postup bez nutnosti podpůrných prvků. Tento proces trvá zhruba dva týdny a připravuje stavbu na další kroky.

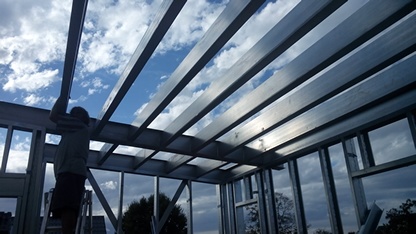

Nadzemní podlaží z ocelových prvků
Vyplnění izolací (20.–35. den)

Po dokončení základní konstrukce se provádí instalace izolačních materiálů, jako je minerální vata. Izolace je klíčová pro dosažení nízkoenergetických a pasivních standardů stavby. V této fázi se také instalují rozvody elektřiny, vody a dalších inženýrských sítí. Izolační materiály zajišťují nejen energetickou účinnost, ale i ochranu před hlukem a požáry. Správně provedená izolace je zásadní pro komfort bydlení a dlouhou životnost stavby.

Instalace izolačních materiálů
Opláštění a okna (30.–50. den)

V této fázi se montují opláštění stěn z desek Knauf, které poskytují pevnost a ochranu konstrukce. Zvenku se na stěny nanáší kontaktní zateplovací systém Baumit, který výrazně zlepšuje izolační vlastnosti budovy. Současně se instalují okna a dveře, které splňují nejnovější normy pro tepelnou a zvukovou izolaci. Opláštění také chrání konstrukci před povětrnostními vlivy.

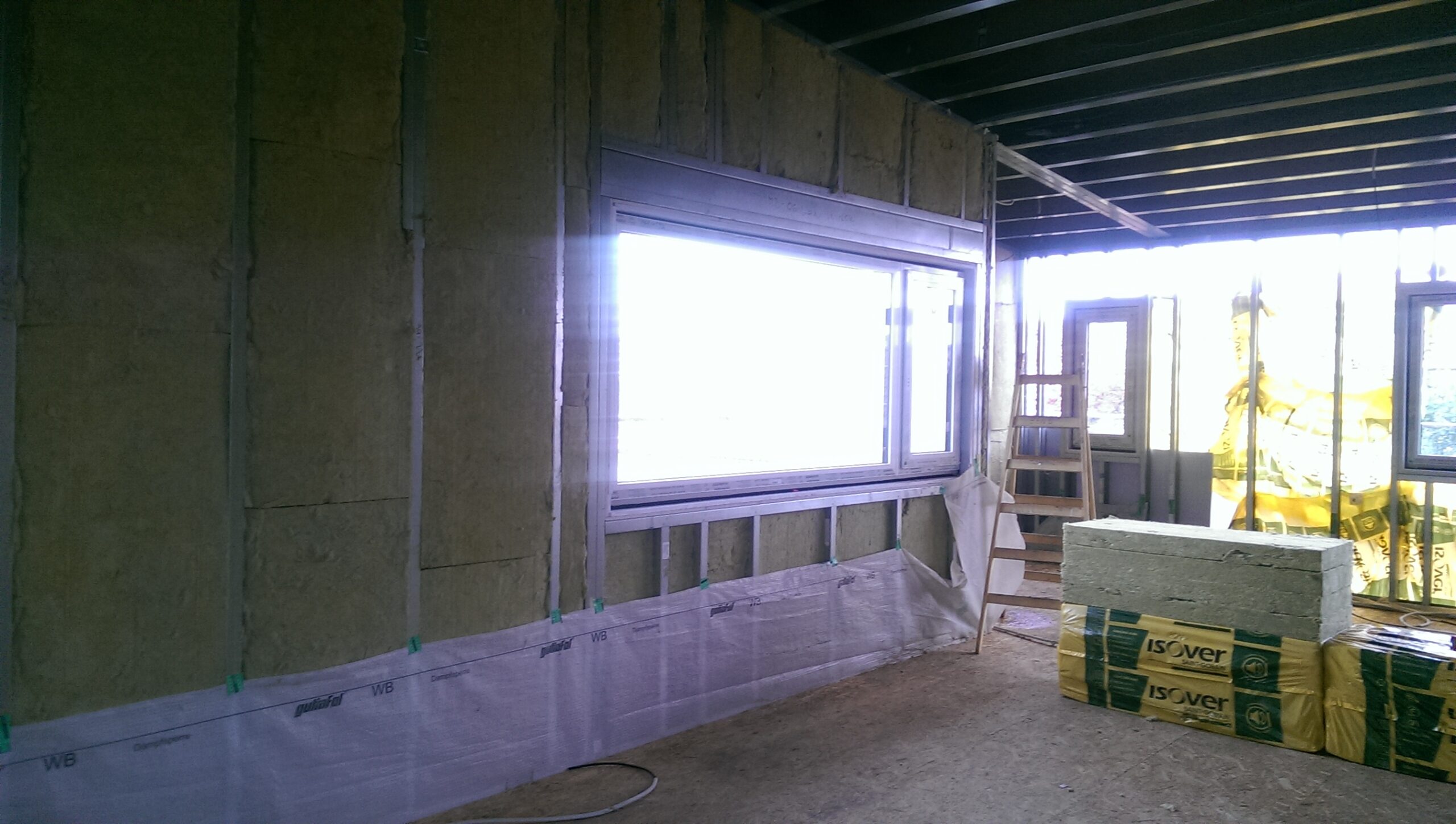

Montáž oken VEKRA
Vnitřní konstrukce (50.–60. den)

V závěrečné fázi se instaluje sádrokartonová konstrukce pro vnitřní stěny a stropy. Sádrokarton se montuje na předem připravené ocelové profily a slouží jako podklad pro finální úpravy interiéru. Tento materiál umožňuje snadné vedení rozvodů elektřiny, vody a dalších inženýrských sítí. Po instalaci se sádrokarton tmelí a brousí, aby povrch byl připraven k malování nebo jiným úpravám

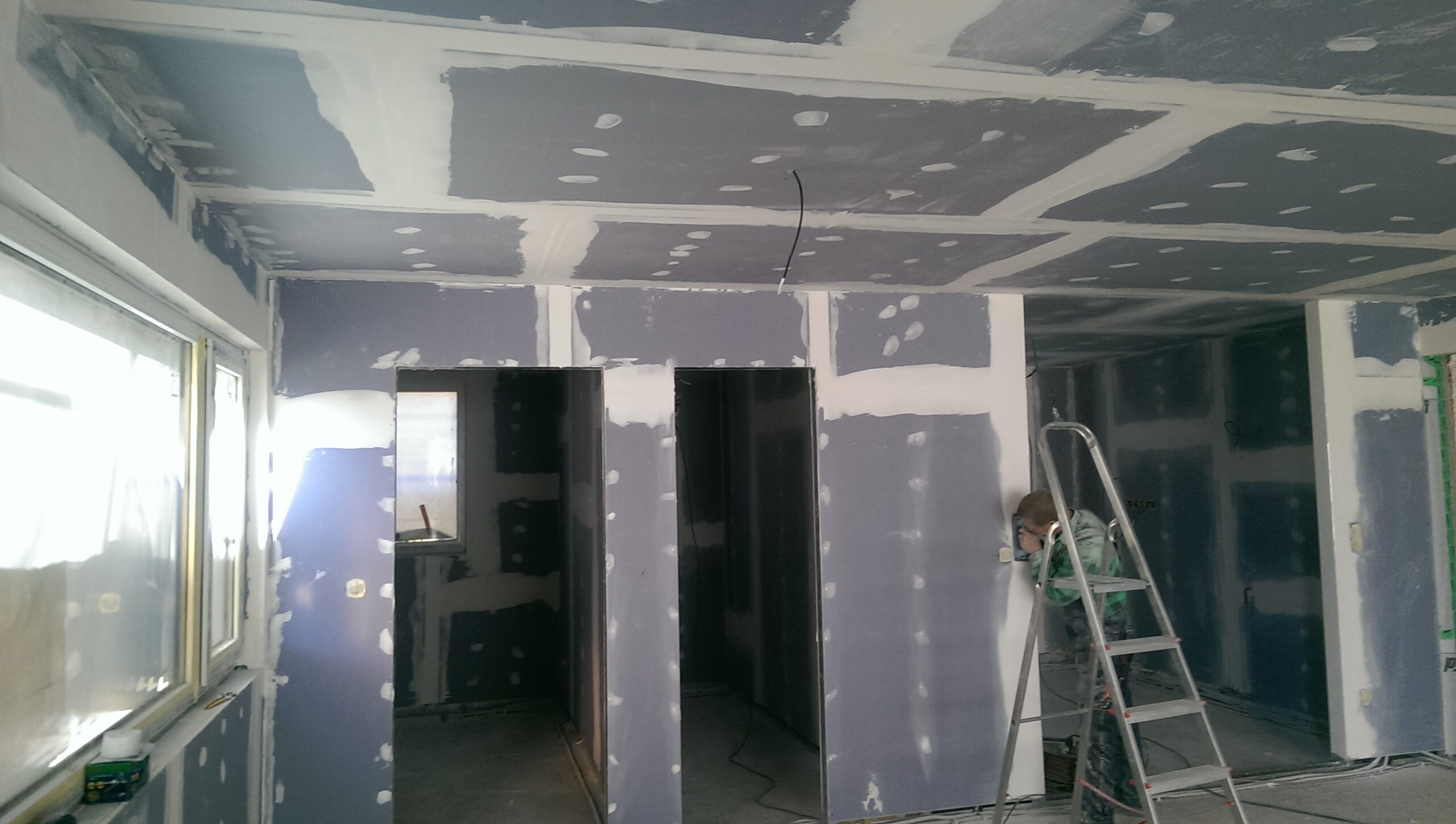

Instalace sádrokartonové konstrukce
